Le plus difficile est souvent d'estimer le temps que dure une tâche. Si la tâche est similaire à une tâche antérieure, réalisée par vous ou quelqu'un d'autre, vous bénéficiez d'une expérience, d'un apprentissage. Cela vous permet d'estimer une durée avec une erreur probable plus ou moins faible selon que les circonstances sont plus ou moins semblables. Par contre si vous n'avez aucune référence à une action antérieure vous devez utiliser votre créativité pour trouver une solution. Nous avons vu que dans ce processus, l'incubation pouvait exiger un temps très long de réflexion continue pour arriver soudain à une solution. Par exemple vous pouvez mettre trois mois pour trouver une solution en y réfléchissant de temps en temps dix minutes. La durée de la réflexion est de trois mois, le temps consacré à la réflexion est de deux heures. Il ne sert à rien d'inscrire dans votre agenda que vous devez créer une solution pour telle date, par contre il est utile d'inscrire dans votre agenda les actions qui sont bien définies, afin d'avoir l'esprit libre pour utiliser votre créativité.
Lorsqu'on demande à quelqu'un combien de temps dure une tâche, en général sa réponse est "je ne sais pas". Peut être a-t-il peur de s'engager, de faire une erreur. Mais alors il devrait dire "je ne sais pas exactement", ce qui est vrai, la durée exacte ne sera connue qu'après la réalisation de l'action. Mais il a quand même une idée de la durée. Il peut estimer la durée minimum "a" qui lui est absolument nécessaire pour accomplir la tâche. Il peut estimer la durée maximum "b" pour laquelle il s'engagerait à accomplir la tâche. Connaissant ces deux durées, il peut estimer une durée médiane "m" qui correspond au temps qu'il estime raisonnable pour accomplir la tâche dans une situation normale. A partir de ces trois durées, on peut calculer une durée moyenne (a + 4*m + b)/6. C'est la moyenne des trois durées, mais on estime que la durée médiane a quatre fois plus de valeur, quatre fois plus de chance de correspondre à la réalité. Ce calcul est basé sur les probabilités et se vérifie plus ou moins pour un grand nombre d'actions, en général plus de trente. L'erreur commise sur l'estimation de la durée d'une action est compensée par l'erreur commise sur la durée d'une autre action, toutes les erreurs se compensent plus ou moins. La somme des durées moyennes de chaque tâche donne la durée moyenne totale de l'action, c'est à dire qu'il y a 50% de chance que la totalité des tâches soit réalisée dans ce temps moyen. On choisit 50% de chance parce qu'une valeur supérieure exigerait plus de moyens, ce qui en général n'est pas rentable. En pratique on constate que même si les durées sont estimées sur base d'une expérience passée, le résultat sera atteint avec un retard d'environ 10%. Il n'est pas souhaitable d'inclure ce retard dans l'estimation des durées dans l'espoir d'obtenir une prévision de durée plus exacte. En effet ces durées sont des objectifs et s'ils sont plus faciles à atteindre, il est probable que l'énergie que l'individu y consacrera sera plus faible, ce qui créera un retard supplémentaire.
Maintenant que je dispose d'une liste des tâches et que je connais leur durée, pour connaître la durée totale de l'action je dois ordonner mes tâches, c'est à dire savoir si pour commencer une tâche je dois d'abord avoir terminé une autre. Pour ordonner mes tâches je peux utiliser un graphe, un diagramme dans lequel chaque tâche est représentée par une flèche dont le début et la fin porte un numéro. Le nombre indiquant la fin de la tâche doit toujours être supérieur au nombre indiquant le début. Si toutes mes tâches sont séquentielles je peux les représenter par le graphe suivant.
liste de tâches séquentielles

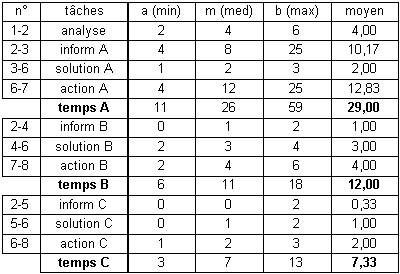

En estimant les durées pour chaque tâche, j'obtiens la durée totale moyenne en faisant la somme des durées moyennes de chaque tâche; dans ce cas 29 jours.durée totale des tâches
Ceci est un cas simple et planifier une telle série de tâche est facile. Mais en général pour obtenir un résultat il faut combiner des tâches en série et des tâches en parallèle.tâches en série et en parallèle
On peut obtenir le temps nécessaire pour que chaque action, A, B, et C soit terminée, mais cela ne nous indique pas le temps nécessaire pour atteindre le résultat.durée des tâches
En effet, l'action B se passe après l'action A, et l'action C se passe en même temps que les actions A et B. Les informations et les solutions A, B et C se passent toutes en même temps, compte tenu que l'information précède la solution. Il faut déterminer le chemin critique. Le chemin critique se calcule en trois étapes. La première étape consiste à calculer, en partant du début vers la fin, l'instant au plus tôt auquel une tâche peut commencer. Si le calcul indique plusieurs durées, on choisira la durée la plus longue. La seconde étape consiste à calculer, en partant de la fin vers le début, l'instant au plus tard auquel une tâche peut commencer. Si le calcul indique plusieurs durées, on choisira la durée la plus courte. La troisième étape consiste à relever les noeuds pour lesquels l'instant au plus tôt est égal à l'instant au plus tard. Les tâches reliant ces noeuds forment le chemin critique. Ces tâches sont critiques parce que la durée totale de ces tâches représente la durée pour atteindre le résultat.chemin critique
Les tâches appartenant au chemin critique doivent être terminées dans les délais estimés, leur avancement doit être suivi si on veut atteindre le résultat dans le délai prévu. Par contre les autres tâches peuvent être accomplies plus librement, ainsi l'action C qui dure 2 jours peut être accomplie pendant une période de 16,83 jours correspondant à la durée totale des actions A et B.Cette méthode de planning est la méthode PERT. C'est la seule qui vous permet d'organiser vos actions. Malheureusement elle est très peu utilisée. Si vous gérer un projet de centaines de tâches accomplies par de nombreuses personnes, il est probable que vous utiliserez cette méthode avec un ordinateur puissant. Mais si votre projet ne comporte que quelques tâches vous estimerez que faire tous ces calculs ne vaut pas la peine. Il existe pourtant un programme simple à utiliser, MinuteMan que vous pouvez obtenir sur Internet pour 50$.
tableau d'entrée des tâches

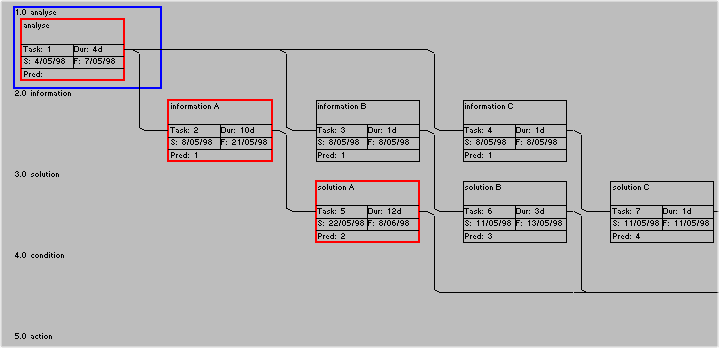

Ce programme est à la fois un outil de planning et de créativité. Le tableau d'entrée vous permet de dresser une liste des tâches suivant un format compréhensible. Pour chaque tâche vous indiquez la durée et les liens avec les tâches précédentes.diagramme de PERT

diagramme de GANTT

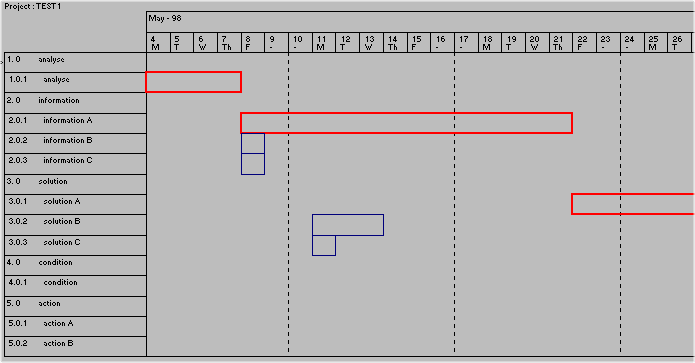

Le programme calcule automatiquement le diagramme de PERT, le diagramme de GANTT et un rapport donnant la liste des tâches avec leurs dates de début et fin et indication des tâches critiques. Si l'action implique plusieurs personnes, le rapport indique qui est chargé de quelle tâche et chacun peut plannifier son travail dans son agenda. Pour que les délais prévus soient respectés il faut que les durées prévues soient réalistes. Pour les tâches créatives on tiendra compte de la période d'incubation, ainsi la recherche d'une solution peut demander 3 heures de travail sur une période de trois semaines. On tiendra également compte de la charge de travail de l'individu pour déterminer la durée de la tâche, ainsi une action exigeant deux jours de travail pour une personne occupée à 75% aura une durée prévue de huit jours.Le diagramme de PERT peut être utilisé pour appliquer la méthode FAST. En partant de la droite vers la gauche, pour chaque tâche, on pose la question "pourquoi accomplir cette tâche?"; la réponse doit être la ou les tâches suivantes. En partant de la gauche vers la droite, pour chaque tâche, on pose la question "comment accomplir cette tâche?"; la réponse doit être la ou les tâches précédentes. Si la réponse ne convient pas, c'est soit qu'il manque des tâches, soit que les liens entre tâches ne sont pas valables. Avec le programme MinuteMan il est facile de modifier le tableau d'entrée et de vérifier la suite des tâches dans le diagramme de PERT.
